Software gestione progetti per PMI: guida pratica

Il consiglio più diffuso è anche quello meno utile: scegliere il tool con più funzionalità e aspettarsi che l'organizzazione si adegui da sola. Non succede. Un software gestione progetti può rendere visibili attività, responsabilità, scadenze e carichi, ma non può decidere quali flussi siano corretti, chi debba approvare un lavoro o quali dati il management debba controllare.

Il problema delle PMI italiane non è soltanto la mancanza di tecnologia. È l'adozione parziale, disordinata e spesso priva di governance. Prima di confrontare dashboard, automazioni e integrazioni, bisogna capire come l'azienda lavora oggi, dove perde informazioni e quali comportamenti dovranno cambiare. Il tool viene dopo.

Indice

Perché il software da solo non salva l'organizzazione

Acquistare una piattaforma senza standardizzare i processi significa digitalizzare l'ambiguità. Se le richieste arrivano via email, telefono e messaggistica, il software aggiungerà un altro punto di ingresso invece di creare una fonte unica di verità. Se le responsabilità non sono chiare, ogni attività continuerà a rimbalzare tra persone, soltanto con notifiche più numerose.

Il dato italiano sulla maturità dei gestionali descrive bene il problema: l'indice è pari a 44,16 su 100 per le PMI e a 52,01 su 100 per la Pubblica Amministrazione, secondo l'analisi pubblicata da Ninja sul project management software, AI e sicurezza. Questo non misura direttamente la qualità dei progetti, ma segnala un livello di maturità ancora incompleto, con conseguenze concrete su affidabilità dei dati, controllo dei tempi e visibilità dei carichi.

Regola pratica: prima di configurare il software, definisci il modo in cui il lavoro deve entrare, essere assegnato, eseguito, verificato e chiuso.

Digitalizzazione di base e maturità organizzativa

Una PMI può avere un ERP, un CRM e strumenti collaborativi, ma continuare a gestire i progetti con fogli individuali e riunioni improvvisate. La presenza di software non dimostra che l'organizzazione sappia usare i dati per decidere. Dimostra soltanto che esistono strumenti disponibili.

Nel 2023 il 47,9% delle PMI italiane utilizzava almeno un software gestionale, dato riferito all'ecosistema gestionale complessivo e riportato da MarketsandMarkets nel quadro italiano del project portfolio management. Questa base rende il software di gestione progetti un'evoluzione naturale per molte imprese, ma solo se l'azienda passa da una digitalizzazione degli strumenti a una disciplina dei flussi.

L'implementazione fallisce quando il management delega tutto al reparto IT o al vendor. Il fornitore può installare, integrare e configurare. Non può stabilire quali KPI siano davvero rilevanti per il margine, quali attività richiedano un'approvazione e quale responsabile debba rispondere di un ritardo.

Il costo del caos accelerato

Un sistema mal progettato produce dati formalmente ordinati ma manageralmente inutili. Attività duplicate, stati incoerenti, scadenze aggiornate senza criterio e timesheet compilati in ritardo creano una rappresentazione falsa dell'operatività. A quel punto il direttore non governa il lavoro, governa una dashboard.

Serve quindi un percorso di change management applicato al processo organizzativo, con ruoli, routine e criteri di adozione definiti prima del go-live. Il software deve sostenere un metodo già comprensibile, non diventare il luogo in cui l'azienda prova a inventare il proprio metodo mentre lavora.

Mappare le esigenze reali prima di valutare le funzionalità

La selezione deve iniziare da un audit operativo, non da una demo. Prima di chiedere se una piattaforma dispone di Gantt, Kanban o automazioni, bisogna ricostruire il percorso reale di un progetto: dalla richiesta commerciale alla consegna, passando per preventivazione, pianificazione, assegnazione, esecuzione, controllo e consuntivazione.

Un'azienda che non sa descrivere questo percorso non è pronta a valutare correttamente un vendor. Rischia di comprare un'interfaccia gradevole e scoprire soltanto dopo che il sistema non sostiene approvazioni, dipendenze, gestione delle risorse o collegamenti con il CRM.

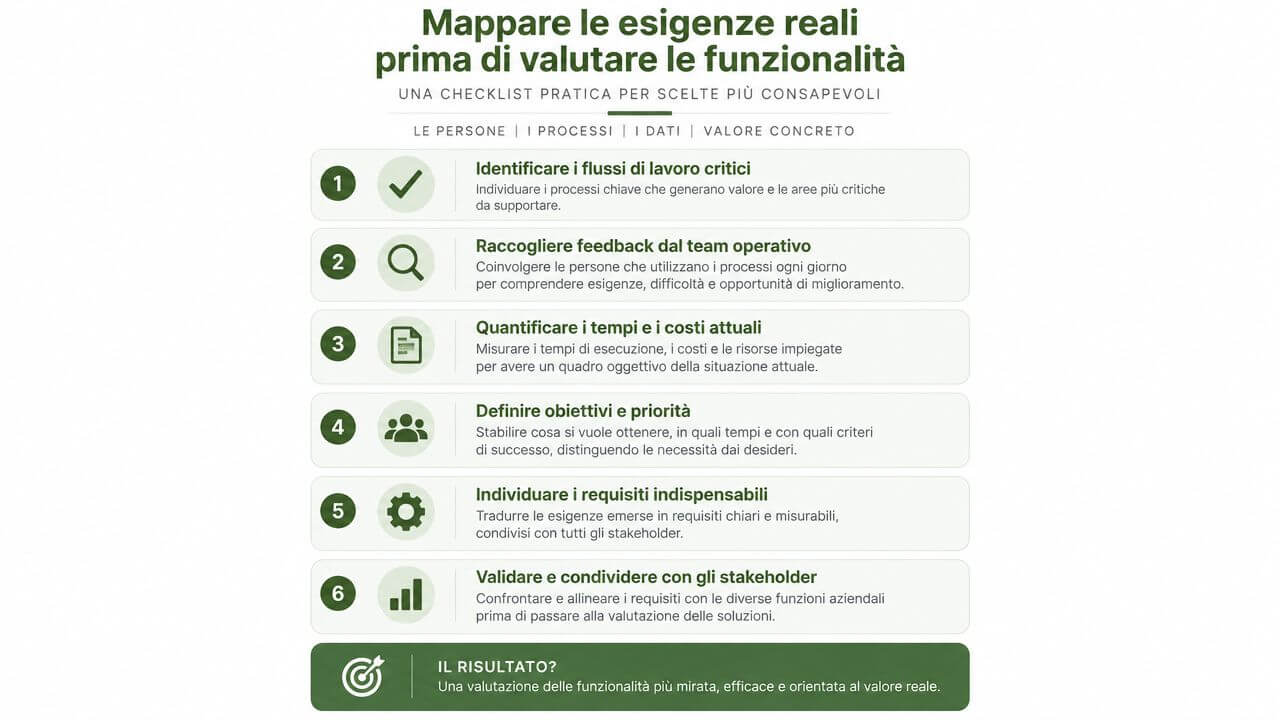

Una checklist pratica in sei punti per mappare le esigenze aziendali prima di valutare nuove funzionalità software.

La diagnosi che precede la demo

La mappatura deve coinvolgere chi vende, chi pianifica, chi realizza e chi controlla i numeri. Non basta intervistare il project manager. I problemi più costosi spesso nascono nei passaggi tra funzioni, per esempio quando il commerciale promette una data senza verificare la capacità operativa oppure quando l'amministrazione riceve consuntivi incompleti.

Raccogli i flussi attraverso domande precise:

  • Ingresso del lavoro: da quale canale arriva una nuova richiesta e quali informazioni sono obbligatorie?
  • Responsabilità: chi approva il budget, assegna le risorse e autorizza una modifica?
  • Dipendenze: quali attività devono terminare prima che altre possano iniziare?
  • Dati economici: quali ore, costi, ricavi e scostamenti devono essere collegati al progetto?
  • Rischi: come vengono registrati ritardi, blocchi, richieste extra e decisioni pendenti?
  • Chiusura: quali condizioni determinano la conclusione del progetto e quali dati devono alimentare il controllo direzionale?

Quantificare tempi e costi attuali non significa inventare una baseline perfetta. Significa rendere esplicite le variabili che oggi l'azienda gestisce a memoria. Senza questa fotografia, non potrai distinguere un miglioramento reale da una semplice percezione del team.

Una griglia di valutazione orientata al controllo

Attribuisci priorità ai requisiti in base al rischio che proteggono. La facilità d'uso conta, ma non deve prevalere sulla qualità dei dati. Un sistema intuitivo che non consente di estrarre report affidabili crea dipendenza operativa senza offrire controllo.

La griglia dovrebbe verificare almeno:

Criterio Domanda da porre al vendor
Processi Il sistema supporta il flusso reale senza ricorrere a procedure parallele?
Responsabilità Ogni attività può avere un responsabile, una scadenza e una condizione di completamento?
Risorse La direzione vede sovraccarichi, disponibilità e conflitti tra progetti?
Integrazione CRM ed ERP possono scambiare dati senza duplicazioni manuali?
Reporting I dati sono esportabili e leggibili dal controller?
Governance È possibile definire permessi, nomenclature, template e audit?

Un criterio spesso ignorato è la reversibilità. Se il vendor non permette di esportare facilmente i dati, l'azienda rischia di trasformare il software in un archivio chiuso. La valutazione deve includere anche supporto all'implementazione, formazione, assistenza e responsabilità del cliente.

Per strutturare una diagnosi più ampia, collega l'audit dei progetti alla ricerca di mercato e all'analisi dei bisogni aziendali. La stessa disciplina usata per capire clienti e segmenti aiuta a capire utenti interni, processi e vincoli operativi.

Il panorama delle soluzioni per il mercato italiano

Il mercato italiano non premia il tool più ricco di funzioni. Premia l'azienda che collega la scelta a processi standardizzati, responsabilità chiare e dati utilizzabili. Un'agenzia con un team ristretto può gestire attività e scadenze con un task manager leggero. Una PMI con commesse parallele, risorse condivise e controllo dei margini deve adottare una piattaforma più strutturata, ma solo dopo aver definito le regole operative.

Nel 2023 il mercato italiano del software di gestione progetti ha generato 260,0 milioni di dollari di ricavi. Le previsioni indicano 667,2 milioni di dollari entro il 2030, con un CAGR del 14,4% tra il 2024 e il 2030, secondo Grand View Research sul mercato italiano. La stessa fonte indica che l'Italia rappresentava il 3,5% del mercato globale nel 2023. La crescita conferma l'interesse per la categoria, non dimostra che una piattaforma risolva da sola disordine e inefficienze.

Quattro categorie, quattro rischi

Categoria Target ideale Obiettivo principale Rischio tipico
Task manager leggero Micro-team, freelance, agenzie Organizzare attività e scadenze Fermarsi alla lista di task senza controllo economico
Gestione collaborativa Team con attività ricorrenti e funzioni collegate Centralizzare richieste, comunicazioni e documenti Moltiplicare board e convenzioni diverse
Project management strutturato PMI con commesse, dipendenze e risorse condivise Pianificare, monitorare tempi, carichi e avanzamento Configurare troppi campi e rallentare l'adozione
Project portfolio management Direzioni con molti progetti e priorità concorrenti Allocare risorse e decidere quali iniziative sostenere Investire in capacità inutilizzate o dati non maturi

Le solution hanno rappresentato il 67,12% del fatturato nel 2023, mentre i servizi risultano la componente con la crescita più rapida. Per una PMI, il dato ha una conseguenza pratica: la licenza non coincide con il progetto. Configurazione, formazione, integrazione e accompagnamento al cambiamento stabiliscono se il sistema entra nella routine o resta sottoutilizzato.

Come evitare sovradimensionamento e blocchi futuri

Un tool leggero risolve il problema di assegnare attività e scadenze. Diventa insufficiente quando servono collegamenti tra lavoro, budget, ore, margini, dipendenze e capacità. Una piattaforma di portfolio management, invece, richiede template, responsabilità e dati condivisi. Senza queste basi, aggiunge complessità e rende più difficile individuare gli errori.

La decisione deve partire dal vincolo operativo più urgente. Se il collo di bottiglia è l'assegnazione, valuta capacità e workload. Se è la redditività, verifica timesheet, costi e collegamento con l'ERP. Se le richieste si perdono, servono intake, workflow e integrazione con il CRM.

L’automazione dei processi aziendali va introdotta dopo questa selezione e dopo la standardizzazione del flusso. Automatizzare una procedura sbagliata non la corregge. La replica più velocemente, rendendo il problema operativo meno visibile e più costoso da rimuovere.

Roadmap di rollout per evitare il rigetto organizzativo

L'implementazione non deve iniziare con il caricamento di tutti i progetti storici. Deve iniziare con un perimetro controllato, un processo comprensibile e un gruppo disposto a testare le nuove regole senza compromettere l'operatività.

La roadmap efficace segue tre fasi: mappatura e pilota, formazione attiva, espansione graduale. La sequenza conta. Se salti la prima fase, insegni alle persone a usare uno strumento su processi ancora confusi. Se salti la seconda, confondi l'installazione con l'adozione.

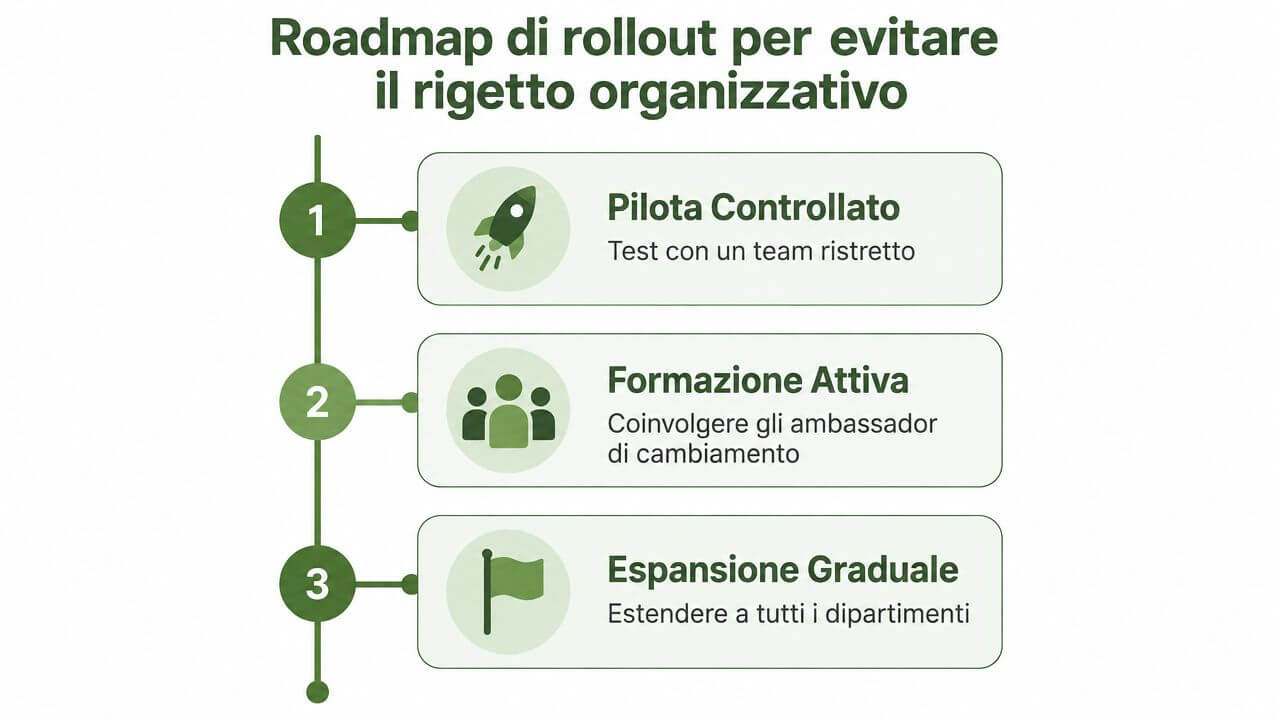

Una roadmap con tre fasi per implementare software di gestione progetti evitando il rigetto organizzativo aziendale.

Fase uno, pilota controllato

Scegli un progetto rappresentativo ma non critico per la sopravvivenza dell'azienda. Mappa la WBS, cioè la scomposizione del lavoro in deliverable, attività e responsabilità. Definisci anche la nomenclatura degli stati, le regole per aggiornare le scadenze e il livello minimo di dettaglio richiesto.

Il pilota deve rispondere a domande operative:

  • Quale evento apre un'attività?
  • Chi la prende in carico?
  • Quale informazione dimostra che è completata?
  • Quando si registra il tempo?
  • Chi interviene se il lavoro è in ritardo?

Configura timesheet e KPI soltanto dopo aver chiarito queste regole. Il sistema deve raccogliere dati che qualcuno userà davvero, non campi compilati per soddisfare il consulente o l'amministratore della piattaforma.

Fase due, formazione attiva

La formazione non può limitarsi a una presentazione delle funzionalità. Ogni ruolo deve esercitarsi sul proprio lavoro: il commerciale inserisce una richiesta, il responsabile assegna, l'operatore aggiorna, il manager interpreta il cruscotto.

Nomina ambassador interni capaci di rispondere ai dubbi quotidiani e raccogliere gli errori ricorrenti. Il management deve usare il software nelle riunioni. Se il direttore continua a chiedere aggiornamenti via email, il team capirà che la piattaforma è facoltativa.

Fase tre, espansione graduale

Dopo il pilota, correggi template, permessi e report. Estendi il modello agli altri dipartimenti soltanto quando il primo gruppo produce dati leggibili e rispetta le routine definite.

Ogni periodo di controllo deve includere un audit sui dati: attività senza responsabile, scadenze incoerenti, progetti privi di budget, timesheet mancanti e stati non aggiornati. La revisione non serve a punire gli utenti. Serve a individuare dove il processo non è ancora sostenibile.

Principio di rollout: non estendere una configurazione soltanto perché funziona tecnicamente. Estendila quando le persone la usano con coerenza e la direzione riesce a prendere decisioni migliori.

Per supportare la parte operativa, usa anche questo video sulla roadmap di implementazione come materiale di confronto prima di definire il piano interno.

Intelligenza artificiale e governance dei dati

L'AI nel project management va introdotta dopo aver standardizzato i flussi. Prima servono definizioni condivise per stati, ritardi, ore e rischi. Se ogni project manager interpreta “in corso” in modo diverso, registra le ore saltuariamente o lascia i ritardi senza causa, il modello predittivo non migliora il controllo. Trasforma dati incoerenti in previsioni difficili da verificare.

Un'indagine italiana sui project manager rileva che l'AI viene usata soprattutto per analisi predittiva, 55%, gestione dei rischi, 53%, e automazione delle attività, 46%, secondo l'Osservatorio del Politecnico di Milano sul software gestionale. La stessa fonte riporta che oltre otto intervistati su dieci dichiarano un ROI positivo sugli investimenti in strumenti di project management basati sull'AI. Il risultato dipende dalla qualità del processo che alimenta lo strumento, non dalla sola presenza dell'algoritmo.

Il vero limite non è l'algoritmo

L'indagine indica come ostacoli principali qualità dei dati, 38%, adozione dei dipendenti, 32%, e costi imprevisti, 28%. Sono problemi di governance, non di intelligenza artificiale.

La qualità dei dati richiede campi obbligatori sensati, un vocabolario comune, responsabilità chiare per gli aggiornamenti e controlli periodici. L'adozione cresce quando il management usa le informazioni del sistema per decidere priorità, risorse e interventi. I costi imprevisti emergono quando il budget considera soltanto la licenza e trascura integrazione, formazione, supporto e manutenzione del modello operativo.

Senza standardizzazione, ogni automazione accelera anche gli errori. Definisci quindi prima chi inserisce il dato, con quale frequenza, usando quali valori e con quale verifica.

Un percorso prudente, ma concreto

Per una PMI, procedi in questo ordine:

  1. Automazione a basso rischio: riepiloghi, notifiche, assegnazioni e attività ripetitive.
  2. Integrazione dei dati: collegamento con CRM ed ERP, evitando copie manuali e identificativi incoerenti.
  3. Analisi predittiva: individuazione di ritardi, sovraccarichi e rischi di consegna.
  4. Governance continua: verifica degli input e confronto tra previsione e risultato.

Non affidare all'AI decisioni che il management non sa spiegare. Usa i modelli per segnalare anomalie e priorità, poi assegna a una persona la valutazione e l'azione conseguente. Un sistema predittivo produce valore quando attiva un comportamento preciso, come riallocare risorse o rivedere una scadenza.

Misurare il ROI e consolidare la disciplina manageriale

Il ROI non coincide con il numero di utenti collegati. Un team può accedere ogni giorno alla piattaforma e continuare a lavorare fuori dal sistema. La misurazione deve verificare se il software migliora controllo, puntualità, qualità dei dati e capacità decisionale.

Nel primo trimestre usa un cruscotto essenziale, con indicatori collegati agli obiettivi dichiarati prima dell'implementazione:

  • Adozione effettiva: attività aggiornate secondo le regole, non semplici accessi.
  • Affidabilità della pianificazione: scadenze, dipendenze e responsabilità valorizzate.
  • Controllo delle risorse: visibilità su carichi, disponibilità e conflitti.
  • Disciplina economica: ore e costi associati alle commesse con una logica coerente.
  • Gestione degli scostamenti: ritardi e variazioni registrati con causa e responsabile.
  • Uso direzionale: report del software impiegati nelle riunioni e nelle decisioni.

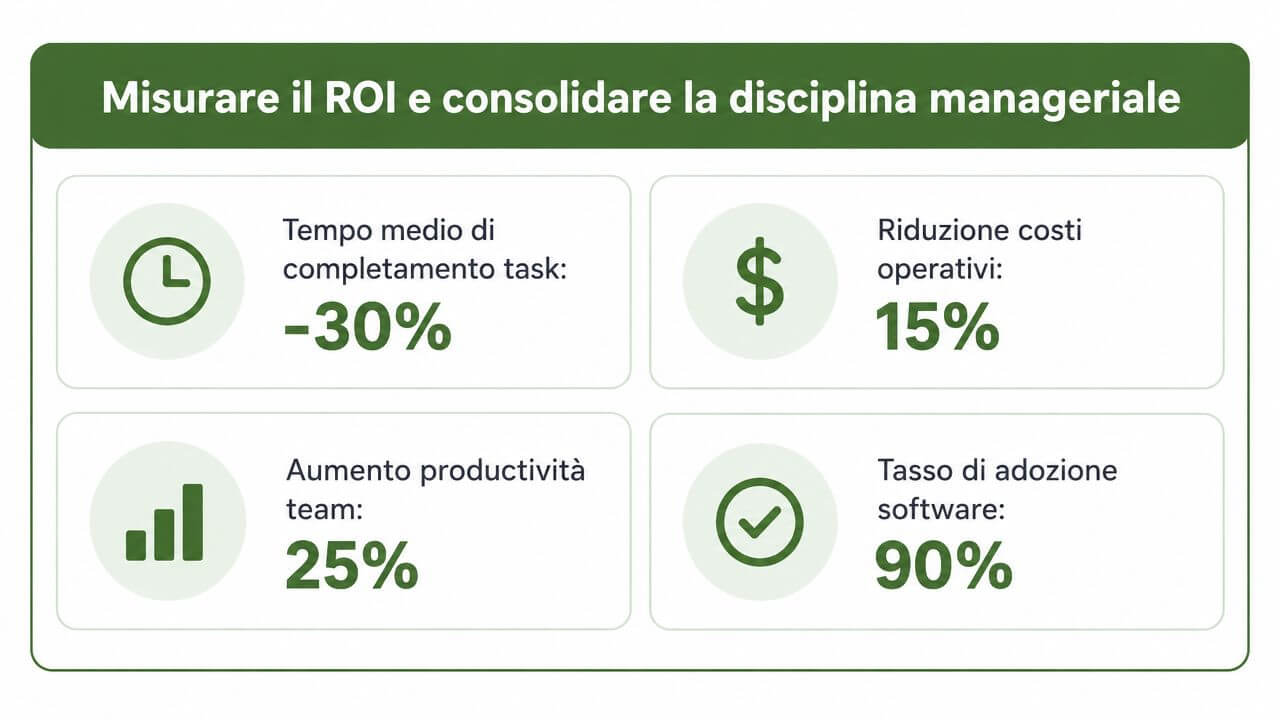

Grafico che illustra il ROI e i benefici della gestione manageriale con statistiche su produttività e costi.

Non importare KPI generici se non puoi collegarli a una decisione. Il responsabile operations deve sapere quale soglia richiede una riallocazione, il controller quale scostamento richiede un'analisi, e il titolare quale andamento mette in discussione una priorità commerciale.

La domanda corretta non è “il team usa il software?”. È “quale decisione oggi prendiamo meglio grazie ai dati del software?”

Consolida la disciplina inserendo il controllo dei progetti nelle routine già esistenti. La riunione operativa deve partire dagli stati aggiornati, il controllo economico deve confrontare consuntivi e previsioni, e la direzione deve verificare periodicamente se i template rappresentano ancora il modo in cui l'azienda lavora.

Il software gestione progetti diventa un vantaggio solo quando collega esecuzione e numeri. Per progettare questo passaggio, Prospera Srl utilizza framework di project management e cruscotti di controllo per supportare flussi di lavoro, attività ricorrenti e decisioni manageriali.


Se la tua PMI sta valutando un software gestione progetti, Prospera Srl può affiancarti nella mappatura dei processi, nella definizione dei KPI e nella costruzione di un rollout sostenibile. Visita il sito per trasformare la scelta del tool in un sistema concreto di pianificazione, controllo ed esecuzione misurabile.
