Nel 2025 il 76% delle PMI italiane non aveva investito né prevedeva di investire in Intelligenza Artificiale, mentre solo il 7% aveva avviato programmi strutturati di formazione sull'AI, secondo l’Osservatorio Innovazione Digitale nelle PMI. Il dato non descrive soltanto un ritardo tecnologico. Mostra soprattutto quanto sia difficile trasformare un'intenzione strategica in comportamenti, competenze, responsabilità e controlli quotidiani.
Per una PMI, acquistare un software o approvare un nuovo organigramma è relativamente semplice. Il lavoro complesso comincia dopo, quando le persone devono cambiare priorità, usare strumenti diversi, rispettare nuove regole e produrre risultati misurabili senza interrompere l'operatività. È qui che il change management processo diventa una disciplina esecutiva, non un'attività accessoria.
Indice
- Perché il change management processo è il vero collo di bottiglia nelle PMI
- Le sei fasi operative del change management processo
- Ruoli, governance e KPI per un sistema di controllo misurabile
- Strumenti e routine per l'esecuzione quotidiana
- I quattro failure mode più comuni e come evitarli
- Scenari applicativi e checklist operativa finale

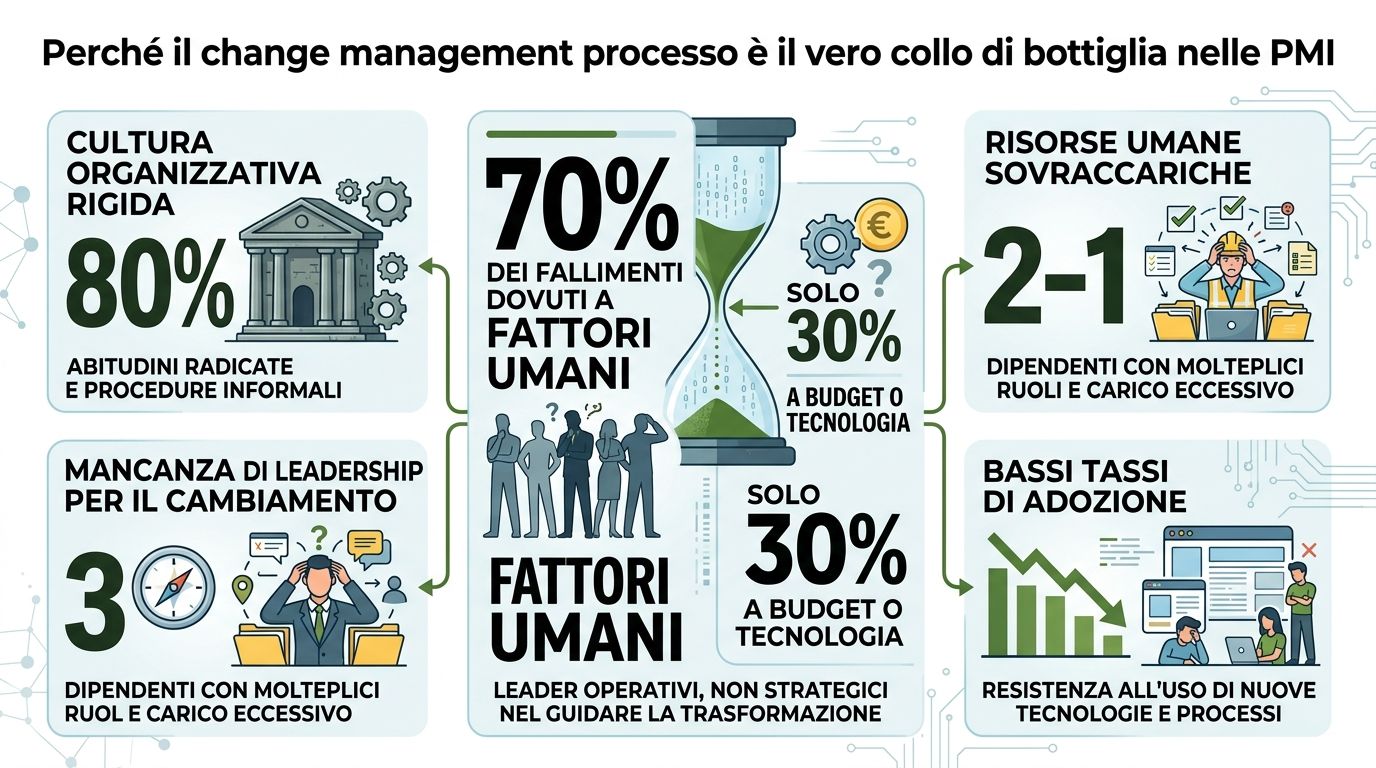

Perché il change management processo è il vero collo di bottiglia nelle PMI
Il problema non è sempre la mancanza di tecnologia o di budget. Spesso l'azienda ha già scelto il gestionale, individuato il mercato da sviluppare o definito una nuova politica commerciale, ma non ha stabilito chi decide, chi esegue, con quale ritmo e attraverso quali indicatori. Senza queste risposte, il cambiamento resta una dichiarazione di intenti.
Il quadro italiano conferma questa distanza tra decisione ed esecuzione. Nel 2024 l'Osservatorio sul Change Management di Assochange ha analizzato 110 organizzazioni: la trasformazione digitale e l'innovazione tecnologica erano il principale driver del cambiamento per il 53% delle organizzazioni, mentre l'ottimizzazione dei costi lo era per il 41%. Nello stesso contesto, il 43% dei progetti di trasformazione non raggiungeva pienamente gli obiettivi prefissati, come riportato dalla sintesi italiana dei risultati sull'change management. La difficoltà, quindi, non sta soltanto nell'avviare un progetto, ma nel governarlo fino al risultato.

Dalla strategia alla routine
Una PMI può trovarsi in una fase preliminare senza essere immobile. Il mancato investimento nell'AI può segnalare che l'impresa non ha ancora definito casi d'uso, competenze, criteri di rischio e responsabilità. In questa situazione, proporre semplicemente un nuovo strumento crea ulteriore confusione. Serve prima un processo che renda il cambiamento comprensibile, prioritario e praticabile.
Quel processo deve collegare almeno quattro elementi:
- Priorità: quale problema operativo deve essere risolto per primo.
- Sponsorship: quale dirigente o titolare protegge il progetto quando emergono conflitti.
- Competenze: cosa devono saper fare le persone, non soltanto cosa devono conoscere.
- Governance: quali riunioni, decisioni e KPI tengono il progetto sotto controllo.
Il passaggio è decisivo perché l'innovazione modifica spesso ruoli, metriche e flussi informativi. Un CRM, per esempio, non cambia soltanto il modo in cui i commerciali registrano un contatto. Cambia la definizione di opportunità, la responsabilità del follow-up, la visibilità del direttore commerciale e il modo in cui si valuta la pipeline.
Regola pratica: se il progetto non produce una nuova routine osservabile, non è ancora cambiamento. È soltanto una decisione.
Per questo il change management va integrato nella resilienza operativa aziendale. Una trasformazione ben gestita non aggiunge semplicemente attività. Ridisegna il lavoro, elimina passaggi ridondanti, assegna ownership e crea un sistema per correggere rapidamente ciò che non funziona.

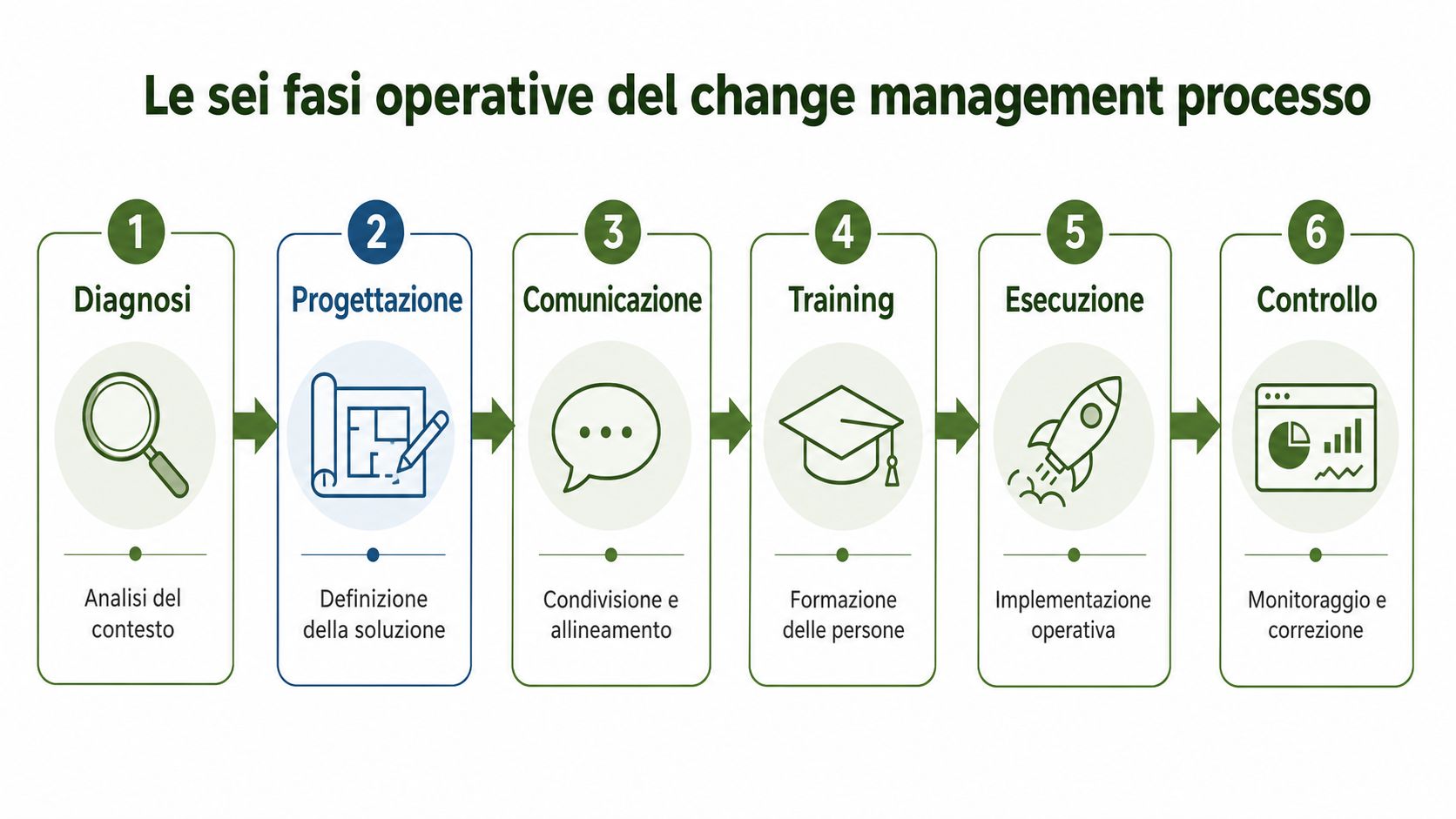

Le sei fasi operative del change management processo
Un processo efficace non consiste in una serie di comunicazioni motivazionali. Ogni fase deve produrre un deliverable concreto, una decisione verificabile e un responsabile riconoscibile. Le sei fasi sono collegate, ma alcune attività possono procedere in parallelo quando l'azienda dispone di informazioni sufficienti.

Diagnosi
La diagnosi fotografa lo stato attuale prima di proporre soluzioni. Il team raccoglie processi, ruoli coinvolti, sistemi utilizzati, vincoli operativi, competenze disponibili e punti di attrito. Non basta chiedere alle persone se sono favorevoli al cambiamento. Bisogna osservare dove il lavoro si blocca, quali dati mancano e quali decisioni vengono rinviate.
Il risultato dovrebbe essere una mappa dello stato attuale, accompagnata da una valutazione d'impatto per funzione e ruolo. Il titolare o lo sponsor valida il problema prioritario, mentre il responsabile di progetto organizza le evidenze.
La diagnosi è completa quando l'azienda sa descrivere il punto di partenza senza ricorrere a formule generiche come “il processo è lento” o “il team non collabora”.
Progettazione
La progettazione definisce lo stato futuro e il percorso per raggiungerlo. Qui si stabiliscono obiettivi operativi, perimetro, dipendenze, responsabilità, risorse e criteri di successo. È il momento in cui si decide anche cosa non cambiare, una scelta essenziale per evitare di sovraccaricare una struttura con capacità limitata.
Il deliverable principale è una roadmap con attività, owner, scadenze, rischi e punti di approvazione. Il process owner deve tradurre l'obiettivo strategico in procedure praticabili: chi apre una richiesta, chi la approva, dove si registra e quale evidenza dimostra che il nuovo flusso è stato adottato.
Comunicazione
La comunicazione non serve a rendere il progetto popolare. Serve a eliminare ambiguità. Un piano efficace risponde separatamente a quattro domande: cosa cambia, perché cambia, cosa comporta per ciascun ruolo e dove chiedere supporto.
Lo sponsor comunica il motivo e la priorità. I manager traducono il messaggio nel lavoro quotidiano. Gli ambassador raccolgono dubbi e segnali informali dai colleghi. Il piano deve prevedere canali e momenti diversi, perché una riunione iniziale non sostituisce il confronto durante l'esecuzione.
Training
La formazione deve essere specifica per ruolo e vicina al momento d'uso. Una sessione generica sul nuovo software raramente prepara una persona a gestire un'eccezione, correggere un errore o decidere quale dato inserire.
Il training produce materiali consultabili, esercitazioni e una modalità di verifica. Per un nuovo CRM, ad esempio, il commerciale deve esercitarsi sulla registrazione di un'opportunità, il responsabile sulla revisione della pipeline e l'amministrazione sulle regole di qualità del dato.
Esecuzione
L'esecuzione porta il cambiamento nel lavoro reale. Conviene partire da un perimetro controllabile, con criteri chiari per estendere, correggere o interrompere una fase. Il project manager coordina le attività, il process owner risolve i problemi di flusso e lo sponsor rimuove gli ostacoli che richiedono una decisione manageriale.
Il completamento non coincide con l'attivazione tecnica. Si verifica quando le persone usano il nuovo processo, le eccezioni sono gestite e il vecchio metodo non rappresenta più la scorciatoia dominante.
Controllo
Il controllo confronta adozione e risultati. Il team verifica se le attività previste sono state eseguite, se gli utenti applicano il processo e se l'impatto atteso emerge nei dati aziendali. Quando un KPI peggiora, la risposta non dovrebbe essere automatica. Occorre capire se il problema riguarda formazione, progettazione, carico di lavoro o responsabilità.
Il controllo produce una review, decisioni correttive e un piano di consolidamento. Il cambiamento diventa stabile quando entra nelle riunioni ordinarie, nei sistemi di valutazione e nelle responsabilità di linea.
Ruoli, governance e KPI per un sistema di controllo misurabile
Nelle PMI non serve costruire un ufficio separato per ogni responsabilità. Serve evitare che una stessa persona prenda tutte le decisioni senza avere tempo, autorità o competenze per seguirle. La governance può restare leggera, ma deve rendere visibili ownership, escalation e stato di avanzamento.
Lo sponsor è il titolare, l'amministratore delegato o il direttore che protegge la priorità del progetto. Il change manager coordina adozione, comunicazione, formazione e rischi. Il process owner è responsabile del funzionamento del nuovo flusso dopo l'avvio. L'ambassador, scelto per credibilità tra i colleghi, supporta l'adozione e porta alla governance i problemi che non emergono nei report formali.
La combinazione minima può essere una riunione operativa settimanale, una review periodica con lo sponsor e un registro decisioni aggiornato. Ogni punto aperto deve avere un responsabile, una data e una conseguenza esplicita se resta irrisolto.
Principio di governance: una responsabilità condivisa da tutti, senza un owner nominato, tende a non essere esercitata da nessuno.
I KPI devono distinguere il funzionamento del processo dall'impatto sul business. I primi anticipano i problemi, i secondi verificano se il cambiamento sta producendo valore.
| Tipo KPI | Esempi | Frequenza misurazione | Responsabile |
|---|---|---|---|
| KPI di processo | Attività completate, formazione svolta, decisioni chiuse, rischi aperti, aggiornamento dei materiali | Settimanale | Change manager |
| KPI di processo | Utilizzo del nuovo flusso, qualità dei dati inseriti, rispetto dei passaggi approvati | Settimanale o quindicinale | Process owner |
| KPI di risultato | Tempi del processo, errori, rilavorazioni, livello di servizio, conversione commerciale | Mensile | Process owner e direzione |
| KPI di risultato | Marginalità, capacità liberata, qualità delle decisioni, continuità operativa | In base al ciclo gestionale | Sponsor e direzione |
La scelta degli indicatori va collegata alla gestione delle risorse umane, perché adozione e performance dipendono anche da ruoli, carichi e competenze. Un dashboard con molti indicatori non sostituisce una decisione. In una PMI è preferibile un set ristretto, letto con regolarità e collegato a un'azione correttiva.

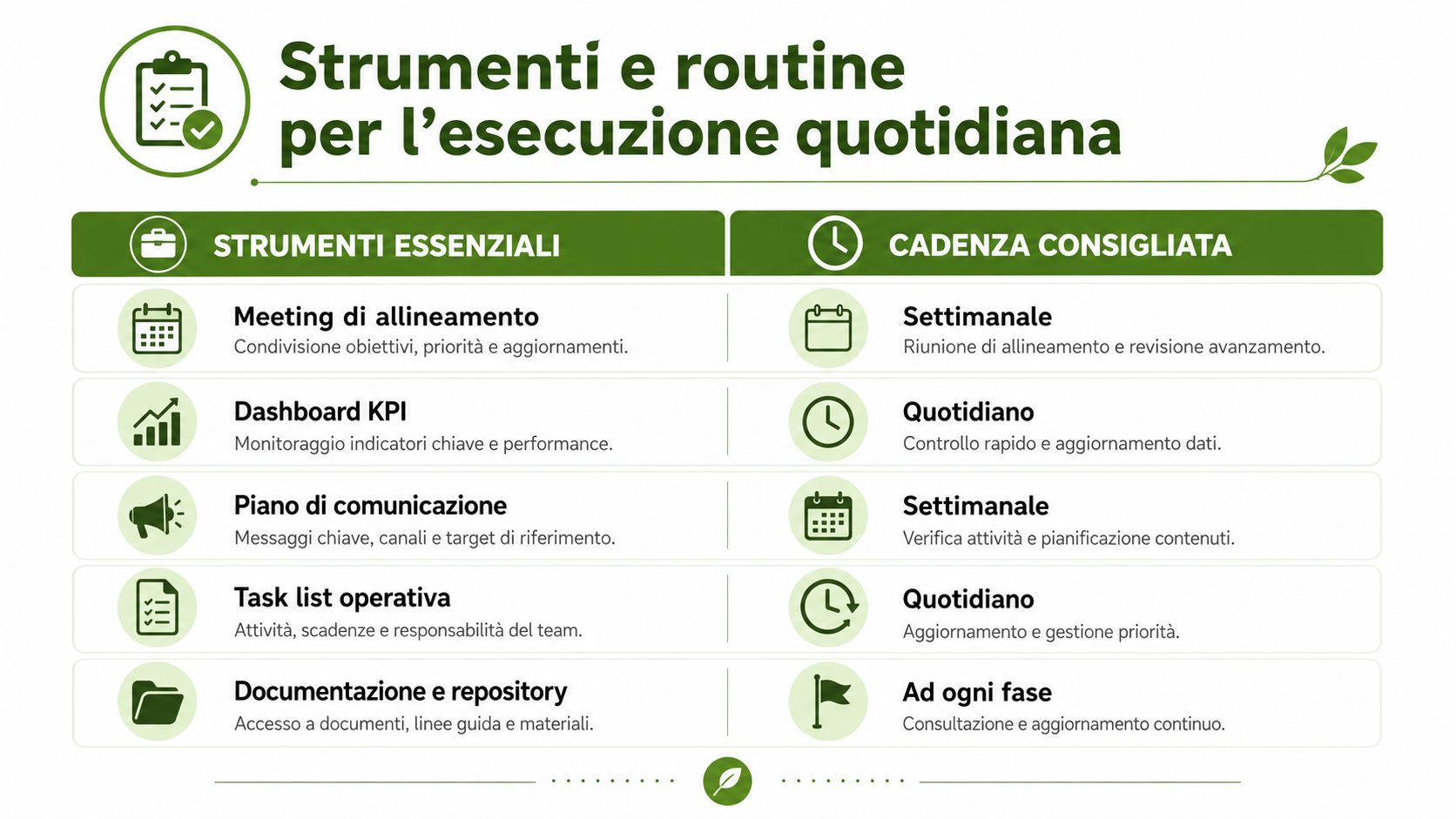

Strumenti e routine per l'esecuzione quotidiana
Gli strumenti devono ridurre la memoria individuale, non creare burocrazia. Un foglio condiviso può essere sufficiente se contiene informazioni aggiornate, owner e prossime decisioni. Un software sofisticato non risolve un progetto in cui nessuno aggiorna lo stato o interpreta i dati nello stesso modo.
La matrice degli stakeholder è il punto di partenza. Per ogni funzione indica impatto, influenza, atteggiamento attuale, messaggio da usare e responsabile del contatto. Va aggiornata quando cambiano il perimetro o le conseguenze del progetto, non archiviata dopo la riunione iniziale.
Il piano di comunicazione associa destinatari, contenuto, canale, frequenza e owner. Il registro dei rischi descrive probabilità qualitativa, impatto, azione preventiva e piano di risposta. Il dashboard di avanzamento mostra attività, dipendenze, blocchi, KPI di adozione e decisioni in attesa.

Le cadenze che tengono vivo il progetto
Una routine sostenibile può funzionare così:
- Allineamento settimanale: il change manager verifica avanzamento, blocchi, rischi e decisioni necessarie. La riunione deve chiudersi con azioni assegnate.
- Review mensile con lo sponsor: la direzione valuta KPI, scostamenti, priorità e disponibilità delle risorse. Si decide cosa accelerare, modificare o fermare.
- Checkpoint di risultato: a intervalli coerenti con il progetto, il team confronta risultati attesi e osservati, ascolta gli utenti e aggiorna il piano.
- Supporto quotidiano: gli ambassador raccolgono domande ricorrenti, mentre una guida breve o una knowledge base evita di ripetere sempre le stesse istruzioni.
Automatizzare notifiche, raccolta dati e aggiornamento del dashboard può liberare tempo. Il confronto umano resta necessario per interpretare resistenze operative, conflitti tra funzioni e decisioni che i dati da soli non possono prendere.
L’automazione dei processi aziendali ha senso quando elimina attività ripetitive e rende il controllo più affidabile. Non conviene automatizzare un flusso ancora instabile. Prima si chiariscono regole, eccezioni e responsabilità. Poi si sceglie lo strumento.

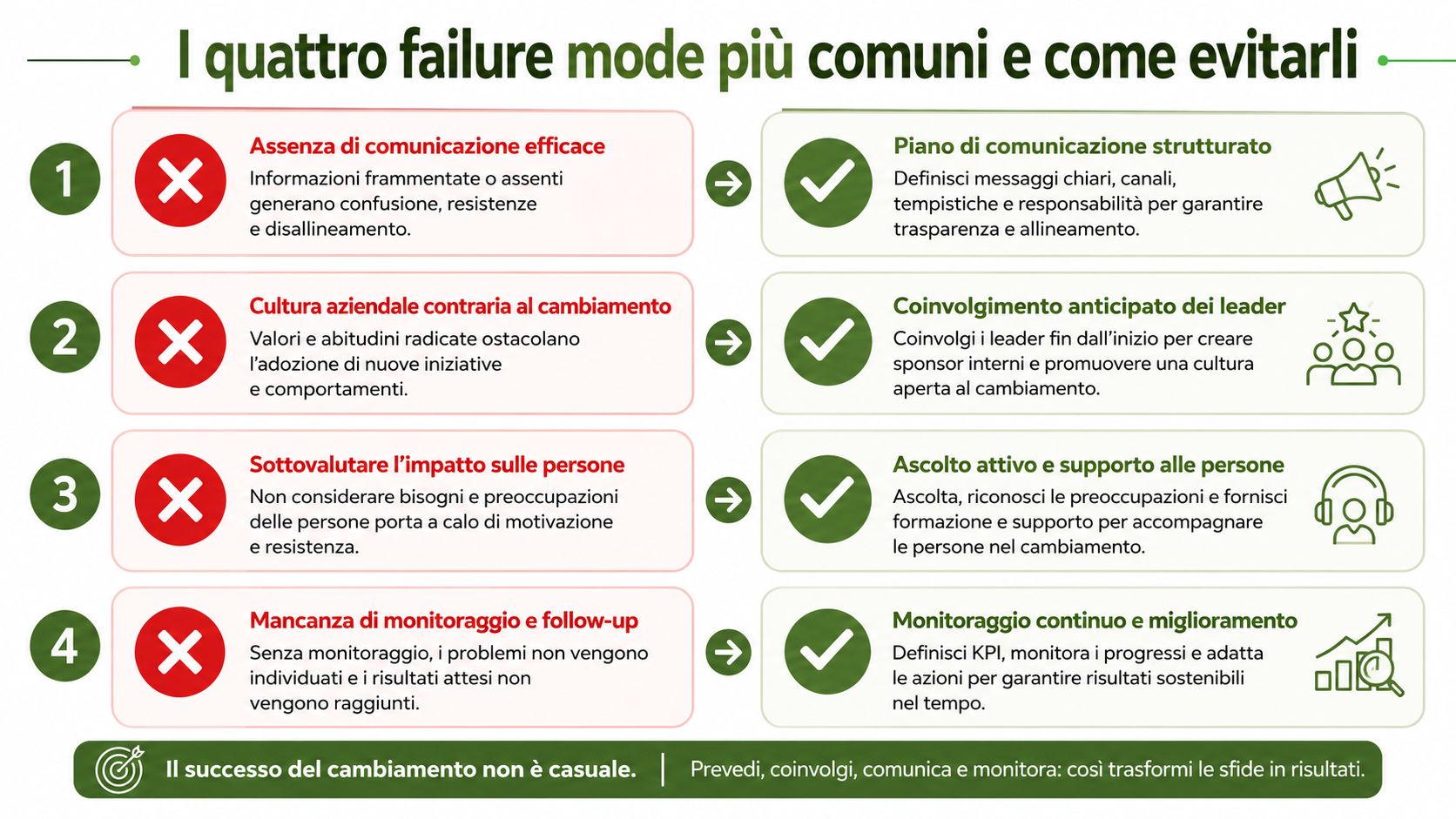

I quattro failure mode più comuni e come evitarli
I progetti italiani di change management falliscono per ragioni ricorrenti, non per un'unica forma indistinta di “resistenza”. L'Osservatorio Assochange 2023 collega il fallimento soprattutto all'assenza di comunicazione efficace, indicata dal 28%, a una cultura aziendale non abbastanza aperta e inclusiva, 27%, all'incapacità o non volontà di adottare il cambiamento, 24%, e allo scarso coinvolgimento dei collaboratori, 21%, secondo la presentazione dei risultati dell'Osservatorio.

Comunicazione assente o unidirezionale
Il segnale precoce è semplice: persone diverse descrivono il progetto in modi incompatibili. La soluzione non consiste nell'inviare più email, ma nel creare un piano con messaggi distinti per ruolo, momenti di domanda e risposte pubbliche alle obiezioni ricorrenti.
Cultura chiusa
Una cultura poco aperta si riconosce quando gli errori vengono nascosti, i problemi arrivano tardi e chi solleva un rischio viene percepito come oppositore. In questo caso la comunicazione non basta. Lo sponsor deve proteggere il confronto, rendere legittima la segnalazione dei problemi e premiare la collaborazione tra funzioni.
Mancata adozione
Quando le persone continuano a usare il vecchio metodo, bisogna capire il motivo prima di definire il comportamento come resistenza. Il nuovo processo può essere più lento, non compatibile con gli obiettivi individuali o privo di istruzioni per le eccezioni. La contromisura è osservare il lavoro reale, correggere il disegno e fornire training sul caso concreto.
Coinvolgimento insufficiente
Il coinvolgimento tardivo produce obiettivi tecnicamente corretti ma difficili da applicare. Coinvolgere non significa delegare la decisione a tutti. Significa far emergere vincoli operativi, testare il processo con utenti rappresentativi e spiegare quali suggerimenti sono stati accolti e quali no.
Segnale da non ignorare: se il progetto raggiunge soltanto una parte degli obiettivi, non basta celebrare il rilascio. Occorre aprire una verifica su sponsorship, misurazione, allineamento e disciplina esecutiva.
Anche il Change Management Compass 2023 evidenzia un divario tra aziende in trasformazione e fiducia nel successo. Il 79% delle aziende dichiarava di essere in trasformazione, ma solo il 53% riteneva probabile il successo del percorso, mentre i tassi di fallimento risultavano particolarmente elevati nei settori mobility, servizi e consumer goods, secondo il Change Management Compass Italy 2023. La lezione operativa è chiara: il progetto deve essere controllato prima che il problema diventi visibile nei risultati finali.
Scenari applicativi e checklist operativa finale
L'adozione di un nuovo CRM richiede diagnosi dei flussi commerciali, progettazione dei campi e delle regole, comunicazione dei vantaggi e degli obblighi, training per ruolo, avvio controllato e verifica della qualità dei dati. Lo sponsor deve decidere quali informazioni sono indispensabili, il process owner deve presidiare la pipeline e gli ambassador devono segnalare dove i commerciali aggirano il sistema.
In una riorganizzazione commerciale, invece, il rischio principale riguarda sovrapposizioni e vuoti di responsabilità. La mappa dei ruoli va costruita prima della comunicazione, mentre i KPI devono verificare non solo i risultati di vendita, ma anche il rispetto del nuovo processo di assegnazione, previsione e review.
L'introduzione di pratiche ESG richiede il coinvolgimento di acquisti, operations, amministrazione e direzione. Nel passaggio generazionale, la governance deve chiarire deleghe, criteri decisionali e trasferimento graduale delle responsabilità. In entrambi i casi, il cambiamento diventa concreto quando ogni funzione sa quale comportamento deve adottare e quale evidenza deve produrre.
Checklist di avvio
- Problema: il problema operativo è descritto con fatti osservabili.
- Obiettivo: lo stato futuro è formulato in termini di comportamento e risultato.
- Perimetro: attività incluse ed escluse sono formalizzate.
- Sponsor: una persona con autorità protegge la priorità.
- Owner: ogni deliverable ha un responsabile nominato.
- Stakeholder: impatti, influenze e bisogni sono mappati.
- Comunicazione: messaggi, canali e momenti di confronto sono pianificati.
- Training: ogni ruolo dispone di esercitazioni e materiali consultabili.
- Pilotaggio: il rilascio prevede un perimetro controllabile e criteri di estensione.
- Rischi: il registro contiene prevenzione, risposta e responsabile.
- KPI: indicatori di processo e risultato sono distinti.
- Routine: esistono allineamenti, review e checkpoint.
- Consolidamento: il nuovo metodo entra nelle procedure e nelle responsabilità ordinarie.
Se più caselle restano vuote, il progetto non è pronto per l'esecuzione completa. Conviene chiudere prima i gap di ownership e governance, anche a costo di rinviare il rilascio.
Prospera Srl affianca PMI e direzioni nella costruzione di processi di change management con diagnosi, responsabilità, KPI e supporto all'implementazione. Visita Prospera Srl per valutare come trasformare il tuo prossimo cambiamento in un percorso operativo, controllabile e collegato ai risultati aziendali.
